Lean Construction
taktweise planen
Sie planen den Bauablauf taktweise auf einem digitalen Board und führen ihn jeden Tag nach. Nachunternehmer melden ihren Stand über einen Link zurück, ohne eigenen Zugang.
Was ist Lean Construction in BAUREPORT?
BAUREPORT ist eine Software für Lean Construction auf der Baustelle: die taktweise Planung des Bauablaufs auf einem digitalen Board. Jede Arbeit ist eine Karte in einem Taktbereich, also einem Geschoss, Bauabschnitt oder Gewerk. Sie verschieben Karten, prüfen Abhängigkeiten, halten Störungen fest und werten den Fortschritt aus.
Warum brauche ich Lean Construction?
Der Balkenplan aus dem Büro ist alt, bevor er auf der Baustelle ankommt. Verzögerungen werden im Standup mündlich gemeldet, der Trockenbauer wartet auf den Estrich, und im Nachtrag lässt sich der Grund nicht mehr belegen. Rutscht eine Arbeit, rechnet niemand nach, welche Gewerke dahinter hängen.
Auf dem Lean-Board sehen alle denselben Takt: Woche für Woche, Tag für Tag, je Geschoss und Gewerk. Störungen stehen mit Grund und Verzögerungstagen an der Karte, und das Board rechnet die Abhängigkeiten nach. Wie Sie den Bauablauf in Takte legen, zeigt die Seite Taktplanung.
Hinter dem Board steht eine Arbeitsweise, die auch ohne Software gilt. Der Grundlagenbeitrag Lean Construction als Methode: Last Planner, Takt und Pull-Prinzip erklärt sie an einem Hotelausbau.
Was Lean Construction konkret leistet
-
Lean-Board
Sie legen Karten auf die Zeitachse, ziehen sie in den Taktbereich und ändern die Dauer an den Griffen.
-
Gewerkezüge
Eine wiederkehrende Abfolge von Karten speichern Sie als Muster und laden sie für das nächste Geschoss mit einem Einfügedatum.
-
Abhängigkeiten und Boardanalyse
Das Board prüft Abhängigkeiten, Arbeitszeitmodelle und Feiertage und zeigt Konflikte, bevor sie auf der Baustelle landen.
-
Aktuell-Ansicht und Störungen
Die Tagesansicht für das Standup zeigt Unerledigtes, Laufendes und die nächsten Tage. Störungen halten Sie mit Grund an der Karte fest.
-
Hybrid-Zugang
Partner arbeiten über einen Link oder QR-Code mit, ohne das ganze System zu lernen und ohne Lizenz.
-
Auswertung
Kennzahlen wie Erledigt-Quote, Überfällig und Manntage Soll/Ist zeigen, ob der Takt hält, und wandern als PDF oder Excel in die Besprechung.
So führen Sie den Takt
-
Struktur anlegen
Sie legen Taktbereiche an und bauen die Gewerkezüge, die sich je Geschoss wiederholen.
-
Karten planen
Sie laden die Gewerkezüge auf die Zeitachse, verknüpfen Abhängigkeiten und lassen die Boardanalyse Konflikte prüfen.
-
Partner einbinden
Sie öffnen den Hybrid-Zugang mit Zeitfenster und Taktbereichen, und die Nachunternehmer pflegen ihre Karten im Gateway.
-
Den Tag führen
Im Standup zeigt die Aktuell-Ansicht, was unerledigt ist, was heute läuft und was in den nächsten Tagen ansteht.
-
Störungen festhalten
Der Polier trägt Grund und Verzögerungstage an der Karte ein und erzeugt daraus die Folgekarte.
-
Auswerten
Die Bauleitung liest Erledigt-Quote, Verzug und Manntage ab und plant die nächste Taktwoche damit.
Die Vorteile
im Detail:
Board, Taktbereiche und Gewerkezüge
Das Board ist eine Zeitachse mit einer Zeile je Taktbereich, also je Geschoss, Bauabschnitt oder Gewerk. Jede Arbeit ist eine Karte mit Zuständigem, Dauer und Fortschritt. Sie ziehen die Karte an ihren Platz und ändern die Dauer an den Griffen, am Rechner wie am Tablet.
Die Zeilen ordnen Sie nach Taktbereich, Zuständigkeit, Status oder chronologisch. Leere Zeilen blenden Sie aus. Ein Gewerkezug ist eine wiederkehrende Abfolge von Karten, die Sie als Muster laden. Sie bauen ihn einmal im Editor und setzen ihn je Geschoss mit Einfügedatum und Taktbereich ein. Dieselbe Gewerkeabfolge tippt niemand mehr für jedes Geschoss neu.
Abhängigkeiten, Meilensteine und Boardanalyse
Karten verknüpfen Sie mit Abhängigkeiten: Anfang-Anfang, Anfang-Ende, Ende-Anfang oder Ende-Ende, jeweils mit Soll-Arbeitstagen und auf Wunsch fix oder mit Nachlauf. Arbeitszeitmodelle legen fest, an welchen Tagen gearbeitet wird. Feiertage je Bundesland holt das Board automatisch, eigene Zusatzfeiertage tragen Sie nach. Meilensteine stehen als Marker im Zeitkopf, auf Wunsch als farbiger Balken über die ganze Boardhöhe.

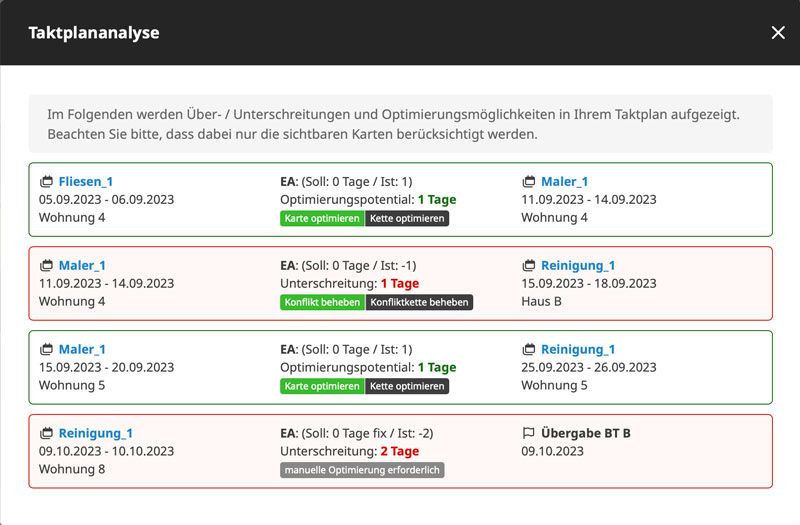

Die Boardanalyse prüft den ganzen Plan auf Konflikte und auf Luft im Ablauf. Mit „Board korrigieren“ behebt das Board die gefundenen Konflikte, mit „Kette optimieren“ ordnet es die Karten einer Abhängigkeitskette neu an. Eine Kollision zwischen Estrich und Trockenbau sehen Sie so am Rechner, nicht erst auf der Baustelle.
Der Tag: Aktuell-Ansicht und Störungen
Die Aktuell-Ansicht ist die Tagesansicht für das Standup. Vier Spalten zeigen Unerledigt, Aktuell, 7 Tage und 14 Tage. Die beiden Zeiträume stellen Sie selbst ein. Jeder sieht am Morgen dieselbe Liste, ohne den Plan in Excel zu suchen.
Kommt eine Arbeit nicht voran, halten Sie die Störung an der Karte fest: Datum, Grund aus dem Katalog, Verzögerungstage und Anmerkung. Aus der Störung erzeugen Sie die Folgekarte, damit die Restarbeit nicht verloren geht. Kleine Schritte hakt der Zuständige als Aufgaben an der Karte ab, auf Wunsch mit Wirkung auf den Status.
Auswertung und Mitarbeiterkurve
Die Auswertung rechnet 15 Kennzahlen aus dem Board: Erledigt-Quote, Fortschritt im Durchschnitt, Überfällig, Manntage Soll und Ist, Verzug und weitere. Diagramme stellen die Werte dar, etwa Status, Kapazität, Störungen und Fortschritt. So sehen Sie in der Wochenrunde, ob der Takt hält oder wo er kippt.
Unter dem Board läuft die Mitarbeiterkurve, ein Streifen mit der Auslastung über die Zeitachse. Spitzen und Löcher in der Besetzung fallen so vor der Taktwoche auf. Den Gesamtplan exportieren Sie als PDF, Karten und Taktbereiche als Excel-Tabelle.
Hybrid-Zugang für Partner
Der Hybrid-Zugang bedeutet: Partner arbeiten über einen Link oder QR-Code mit, ohne das ganze System zu lernen. Das Gateway ist die Seite hinter diesem Link. Der Nachunternehmer öffnet sie ohne eigenes Konto und ohne Lizenz. Sie legen ein Öffnungsfenster und einen Gültigkeitszeitraum fest und wählen, welche Taktbereiche und welche Kartenfelder der Partner sieht und ändert.
Der Trockenbauer legt im Gateway seine Karten im erlaubten Taktbereich an und meldet den Fortschritt zurück. Offene Störungen zeigen Sie ihm auf Wunsch gleich mit. Die Rückmeldung landet am Board statt im Telefonat, und Versionen, Entwurf und Auswertung bleiben bei der Bauleitung.
Versionen, Entwurf und Offline
Planstände sichern Sie als eigene Version. Zusätzlich legt das System jede Nacht automatisch eine Version an. Eine Version laden Sie zurück, wenn ein Umbau des Takts nicht trägt. Das Laden ersetzt den aktuellen Stand. Im Entwurfsmodus planen Sie ohne Benachrichtigungen und ohne Änderungsverfolgung, bis der neue Stand für alle gilt.
Ändert jemand eine Karte, sehen alle am Board und in der Aktuell-Ansicht den neuen Stand sofort. Ohne Netz planen Sie weiter. Sobald die Verbindung steht, gleicht die App den Planstand ab und meldet Konflikte. Wer lieber in Tabellen arbeitet, nutzt die Listenansicht mit gespeicherten Filtern.
Nutzen für die Beteiligten
-
Bauleitung
Sie sieht Kollisionen am Rechner statt auf der Baustelle und führt den Tag, nicht nur die Woche.
-
Nachunternehmer
Er meldet seinen Fortschritt im Gateway zurück, ohne Schulung, ohne Konto und ohne Lizenz.
-
Polier
Er hält die Störung mit Grund an der Karte fest, statt sie im Standup nur mündlich zu melden.
-
Projektleitung
Sie liest an Kennzahlen und Versionen ab, ob der Takt hält, und belegt Verzögerungen im Nachtrag mit Datum und Grund.
Aus der Praxis
Montag, 7:30 Uhr, Taktbesprechung im Container, Ausbau Haus B. Die Bauleitung hat am Freitag im Entwurfsmodus den Takt für die kommende Woche angepasst und gibt ihn jetzt frei. Der Trockenbauer hat am Freitag im Gateway gemeldet, dass die Profile für die Ständerwände im zweiten Obergeschoss erst Mittwoch kommen. Der Polier hält die Störung mit Grund und zwei Verzögerungstagen an der Karte fest und erzeugt die Folgekarte. Die Boardanalyse zeigt, dass der Estrich dahinter rutscht. Die Bauleitung korrigiert das Board und schickt den Gesamtplan als PDF an den Auftraggeber.
Bestandteil von BAUREPORT
Lean Construction ist das Modul für den Bauablauf in BAUREPORT, der Baumanagement-Plattform von CONOVA24 aus Hannover. Karten verbinden Sie mit Tickets, Checklisten, Kanban-Karten, Tagesberichten und Lieferscheinen. Taktplanung, Taktbesprechung und Störungen im Bauablauf haben eigene Anwendungsseiten.
Passt Lean Construction zu Ihrem Bauablauf? Wir zeigen Ihnen Board, Aktuell-Ansicht und Hybrid-Zugang gern live. Schreiben Sie uns.
FAQ
Wie bildet BAUREPORT Lean Construction ab?
BAUREPORT legt den Takt auf ein digitales Board: eine Zeitachse mit einer Zeile je Taktbereich, also je Geschoss, Bauabschnitt oder Gewerk. Jede Arbeit ist eine Karte mit Zuständigem, Dauer und Fortschritt, verknüpft über Abhängigkeiten. Nachunternehmer melden ihren Stand über den Hybrid-Zugang zurück, also über einen Link oder QR-Code ohne eigenes Konto. Störungen halten Sie mit Grund und Verzögerungstagen an der Karte fest.
Was ist ein Taktbereich?
Ein Taktbereich ist ein Geschoss, ein Bauabschnitt oder ein Gewerk, also eine Zeile auf dem Board. Taktbereiche legen Sie hierarchisch mit Kennung, Name und Farbe an und tauschen sie zwischen Projekten aus.
Was ist der Hybrid-Zugang, und warum brauchen Partner keinen Login?
Der Hybrid-Zugang ist ein Link oder QR-Code, über den Nachunternehmer im Gateway mitarbeiten, ohne das ganze System zu lernen. Sie legen Öffnungsfenster, Gültigkeit, Taktbereiche und freigeschaltete Kartenfelder fest. Der Partner braucht kein Konto und keine Lizenz. Versionen, Entwurf und Auswertung bleiben bei Ihnen.
Wie halte ich Verzögerungen fest, damit sie im Nachtrag belegbar sind?
Sie tragen an der Karte eine Störung ein: Datum, Grund aus dem Katalog, Verzögerungstage und Anmerkung. Störungen lassen sich verketten, und aus jeder Störung erzeugen Sie die Folgekarte. In der Auswertung erscheint der Verzug als Kennzahl.
Rechnet das Board Abhängigkeiten automatisch nach?
Ja. Abhängigkeiten vom Typ Anfang-Anfang, Anfang-Ende, Ende-Anfang und Ende-Ende tragen Soll-Arbeitstage und rechnen mit Arbeitszeitmodell und Feiertagen. Die Boardanalyse zeigt Konflikte, und mit „Board korrigieren“ lassen Sie das Board die gefundenen Konflikte beheben.
Was zeigt die Aktuell-Ansicht?
Die Aktuell-Ansicht ist die Tagesansicht für das Standup. Sie zeigt in vier Spalten, was unerledigt ist, was heute läuft und was in den nächsten 7 und 14 Tagen ansteht. Die beiden Zeiträume stellen Sie selbst ein.
Kann ich einen Planstand sichern und später zurückholen?
Ja. Sie speichern eigene Versionen, und jede Nacht legt das System automatisch eine an. Beim Laden einer Version ersetzt sie den aktuellen Stand des Boards. Im Entwurfsmodus arbeiten Sie vorher ohne Benachrichtigungen an der nächsten Woche.
Kann ich Lean Construction am Tablet und ohne Netz nutzen?
Ja. Sie arbeiten am Telefon, am Tablet und am Rechner mit demselben Board. Ohne Netz planen Sie weiter, und sobald die Verbindung steht, gleicht die App ab und zeigt Konflikte an.
Wie exportiere ich den Taktplan für den Auftraggeber?
Den Gesamtplan exportieren Sie als PDF. Karten, Taktbereiche und Gewerkezüge exportieren Sie als Excel-Tabelle, etwa für die Wochenrunde oder die Akte.
Was kostet der Zugang für Nachunternehmer?
Nichts. Nachunternehmer und Auftraggeber arbeiten im Projekt mit, ohne eigene Lizenz. Die Lizenz für Lean Construction gilt je Projekt. Die Preise stehen auf der Preisseite.
